白鹤滩—江苏±800千伏特高压直流输电工程
白鹤滩—江苏±800千伏特高压直流输电工程,是继向家坝—上海、锦屏—苏南、溪洛渡—浙江、雅砻江—江西之后,起于四川的第五条特高压工程。其承担着将全球在建超大水电站:白鹤滩水电站的清洁能源,输送到江苏、浙江等地的重任。工程线路全长2087公里,途经四川、重庆、湖北、安徽、江苏,起于四川凉山州的布拖换流站,止于江苏苏州的虞城换流站,总投资307亿元,于2020年11月获得国家发改委核准,计划于2022年建成投运。
四川在线记者 宁宁
1月5日早上7点半,太阳露出了头,气温零摄氏度。
“隆隆隆......”机器的轰鸣声打破了冬日宁静,凉山州布拖县特木里镇洛日村和光明村的交界处,世界占地面积超大的换流站——布拖换流站正在如火如荼建设。
2020年12月10日,白鹤滩—江苏±800千伏特高压直流输电工程正式开工建设。这条跨越5个省市、长达2087公里的电力“大动脉”,将白鹤滩水电站的清洁水电,“西电东送”到江苏。
布拖换流站可谓这条特高压大动脉的“心脏”,“白鹤滩水电站送出的是交流电,需要通过换流站转换为损耗更小、更易长途输送的直流电,才能保障稳定送到东部。”国网四川电力送变电建设有限公司建筑分公司经理尹东说。
而布拖换流站,是迄今为止全球占地面积超大、土石方量超多、地质条件超差的换流站,建设各方面临巨大挑战。
大工程面临大挑战
全球占地面积超大、土石方量超多的换流站,到底有多大?
国网四川电力特高压指挥部常务副总指挥胡国强告诉四川在线记者,布拖换流站用地面积930亩,足足有87个标准足球场那么大。为了建换流站,需要挖掉260万平方米的土石方量,再填上300万立方米的土石方量,相当于把一个标准足球场填高360米,挖填总高差达65米,约有22层楼那么高。
除了土石方量大,地质条件差也成了施工“拦路虎”。“站址地质全是淤积土质,没有石层,土质含水率很高,回填施工难度很大。”国网四川电力送变电建设有限公司建筑分公司副经理邓科说,类似的场平施工大规模淤积土质处理尚无成熟经验可借鉴。
为了处理大规模淤积土质,工程建设方采取了填筑碎石的方式。“我们需要从布拖、昭觉、西昌等多地采购碎石,采购量巨大,这些碎石可以将一个标准足球场堆260米高。”邓科说。
两个”首先“破解难题

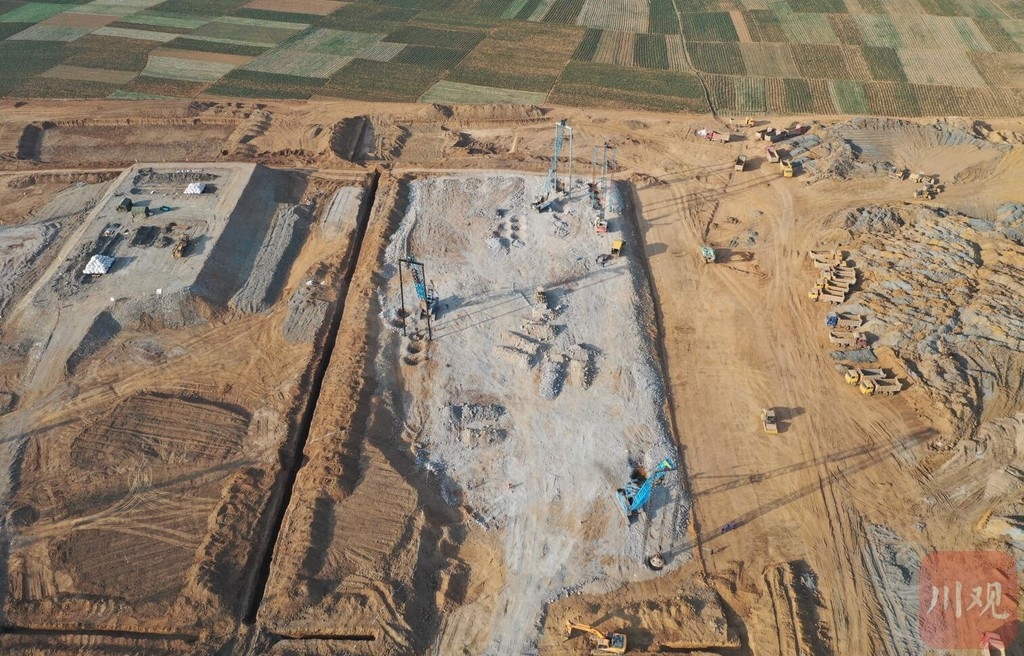

自卸车、挖机、强夯机......施工现场多台设备同时作业,机器轰鸣,人头攒动。
“高峰期时共有3个施工班组,人员共674人,机械数量更是高达233台。”尹东说,针对碎石填筑,施工团队确定的设计方案为业界首先使用——采用强夯置换方式。
所谓强夯置换,是利用重锤高落差产生的高冲击能,将碎石强劲挤入地基中,在地基中形成一个一个的粒料墩,墩与墩间土形成复合地基,以提高地基承载力,减小沉降。
由于施工场地的边坡为土质高边坡,高达24米且存在不稳定情况,为了挡住上面的土滑下来,因此施工团队使用267根抗滑桩在边坡进行加固。
“为减少振动,我们采用了一种特制的、比平地高出8米的灌注桩。简单来说,就是把钻机放在护筒里,在护筒深入地下的过程中,边取土边浇入混凝土,从而形成抗滑桩。”该项目技术负责人孙浩尹说,由于护筒的直径长(1.8m和2m)和桩长深(25m和35m),操作起来非常不容易,“该工艺在四川变电站、换流站工程属业界首先。”

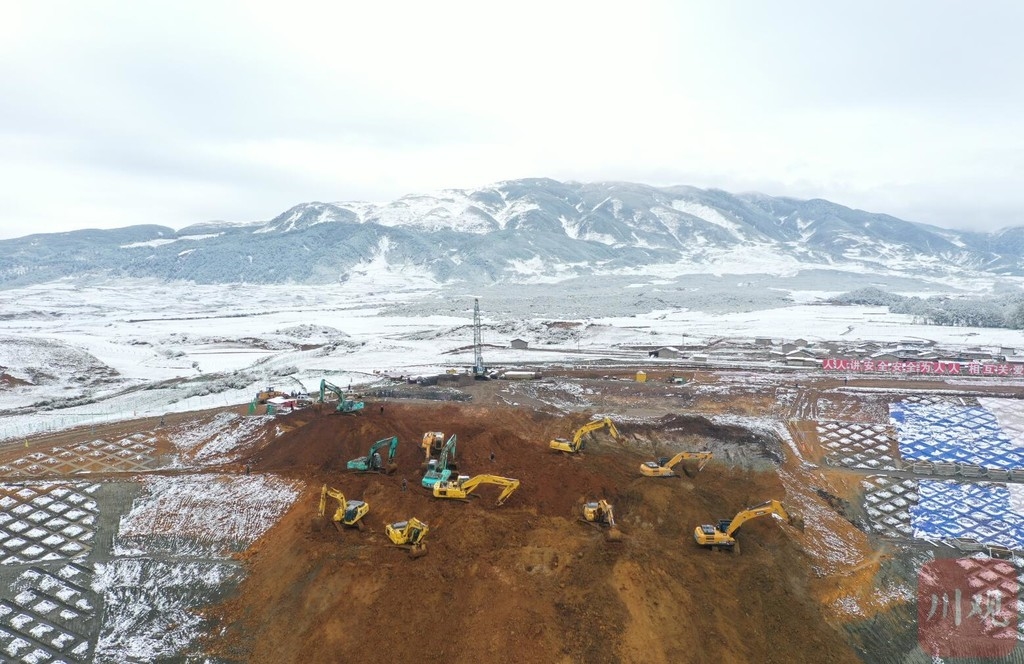

谈到天气,尹东直摆手,“布拖已经下了两场雪,气温达到零下3摄氏度左右,早晚温度尤其低,给机器设备启动造成了困难,时而刮起的大风也让吊车等设备无法作业。”之前天公不作美,雨季一个月三分之二的时间都在下雨,也让建设者吃尽苦头。
“但这并没有打乱施工节奏,施工现场的所有人都抓紧一分一秒加油干!”尹东说。

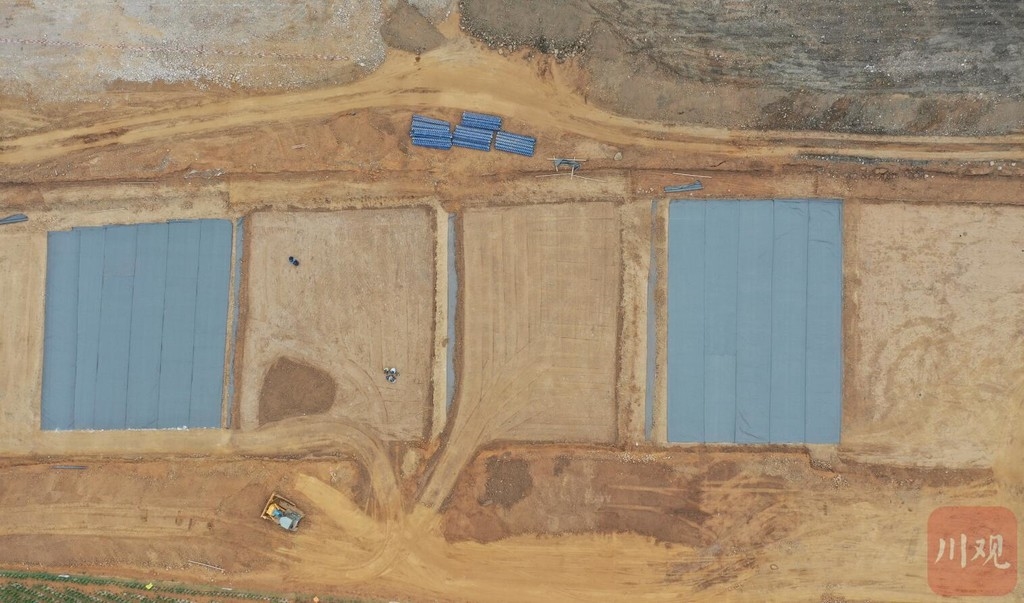

布拖换流站的前期工程——四通一平工程于2019年5月开工建设,目前已经进入收尾阶段,将于1月底前完工。
当下,施工团队已开始为布拖换流站的主体工程做前期准备,主体工程将于1月中旬开工,主要包括土建工程主体、电气安装等内容,计划于10月底完工。
【抓项目三十六计】:
①抓团队
选取业界超水平的管理团队和专业施工队伍,班组与项目部其他员工同吃、同住、同劳动、同培训;
②抓管控
运用BIM(建筑信息模型技术),随时监控土石方施工全过程,提高过程管控的效率;随时随地查阅公司技术学习的资料,实现24小时线上学习,提高过程管控的时效性;
开发智慧工地管理云平台,采用视频远程监控、无人机飞巡、手机APP保卫巡检等线上方式,随时了解现场情况;
③抓培训
员工安危培训采取体验化培训,建设安危培训及体验基地,运用全息投影、VR等高新技术,让所有员工身临其境体验违反安规的严重后果,从而在思想和行动上均牢记“安危优先”方针。
